На Южно-Якутской ТЭС, строительство которой ведут компании Нацпроектстроя, приступили к пусконаладочным работам.

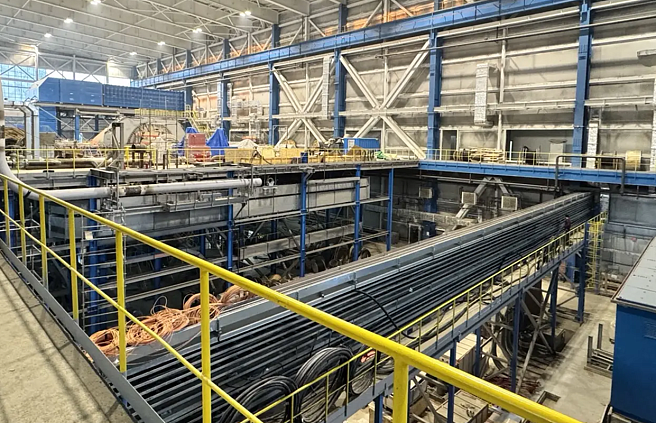

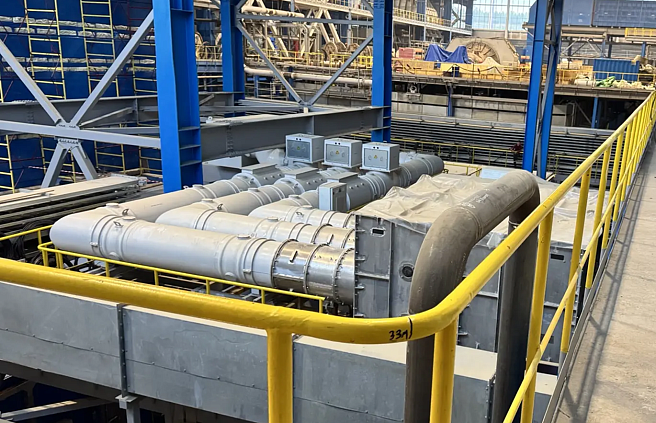

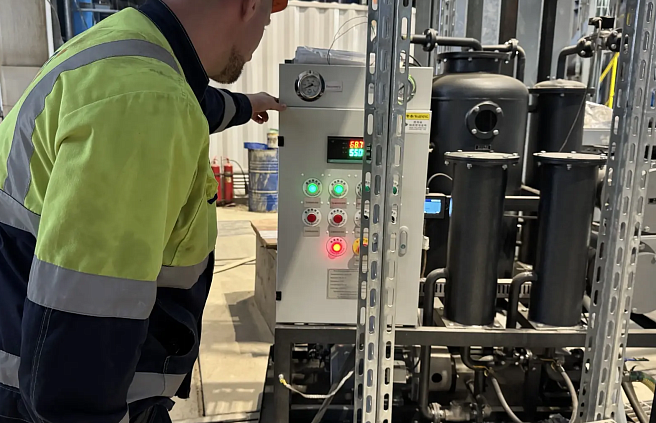

На ГТУ-1 (газотурбинной установке) запущена циркуляция турбинного масла, проводится проверка системы смазки и вспомогательных систем. Далее специалисты приступят к тестированию ГТУ-2, вспомогательного оборудования, диверторов, обеспечивающих переключение потока уходящих газов, котлов-утилизаторов и паровой турбины. После завершения пусконаладочных работ перейдут к комплексным испытаниям установок.
Параллельно ведутся гидравлические испытания трубопроводов, проверка дренажных систем станции и монтаж вентиляционного оборудования машинного зала. Также завершено подключение газопровода-отвода ТЭС к магистральному газопроводу «Сила Сибири». Выполняются предпусковые операции – продувка и опрессовка газопроводов.
После ввода в эксплуатацию Южно-Якутская ТЭС мощностью 313 МВт покроет дефицит в энергосистеме Востока. В том числе, обеспечит электрификацию Восточного полигона Российских железных дорог.
