国家项目建设集团的建设人员已完成阿尔乔莫夫斯克第二热电厂的变压器安装工作

国家项目建设集团的建设人员已完成阿尔乔莫夫斯克第二热电厂的变压器安装工作

在滨海边疆区在建的阿尔乔莫夫斯克第二热电厂项目中,"莫斯科电力能源建设公司"(隶属国家项目建设集团)已完成全厂用变压器及备用变压器的安装工作,单台容量均为25兆伏安。该设备配备自动控制系统。
10 十一月 2025
在滨海边疆区在建的阿尔乔莫夫斯克第二热电厂项目中,"莫斯科电力能源建设公司"(隶属国家项目建设集团)已完成全厂用变压器及备用变压器的安装工作,单台容量均为25兆伏安。该设备配备自动控制系统。
"莫斯科电力能源建设公司"(隶属国家项目建设集团)阿尔乔莫夫斯克第二热电厂建设项目经理谢尔盖·卡什塔诺夫表示:”变压器已具备接入外部电源条件,将为电厂自用电系统供电,这将使后续安装设备的调试工作得以尽快开展。“
在110/220千伏开放式配电装置区,"能源SK"公司(隶属国家项目建设集团)的工程师们正在进行110千伏设备架构的安装工作。
热电厂主厂房内设有汽轮机车间、锅炉车间和除氧器车间,目前两台双回路蒸汽回收锅炉的安装已接近尾声。这些设备用于将燃气轮机装置的排烟余热高效转化为水蒸气能量。
首台蒸汽轮机已运抵施工现场,"莫斯科电力能源建设公司"的热力工程师正进行设备解封和安装准备工作。第一号汽轮发电机组的凝汽器已完成安装。国家项目建设集团的专家们正在完成155兆瓦燃气轮机安装第二个基础的钢筋混凝土浇筑和钢筋绑扎工作。
阿尔乔莫夫斯克第二热电厂建设项目,系远东地区热力发电国家发展规划的重要组成部分。设计发电容量440兆瓦,供热容量456千卡/小时。阿尔乔莫夫斯克第二热电厂采用当前最高效的蒸汽-燃气联合循环技术,其能源利用效率可达约60%。

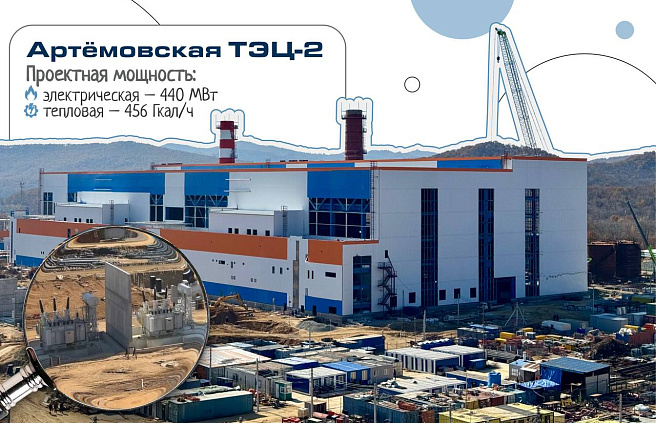

阿尔乔莫夫斯克第二热电厂
设计功率:
电力: 440兆瓦
供热: 456千卡/小时
